回顾2023,创鸿置业不断前行,江与山项目应市亮相,1月启动奠基仪式,项目全面动工,自此开启光辉起点。
工程至8月,项目所有楼栋全线封顶,11月绿化工程进场,12月景观示范区开放,年内跑出“加速度”,不负业主期待。
一年至此,江与山项目以超越同行的工程进度,给业主呈现出保质保稳的家园面貌,让市场见证创鸿的兑现力。
? 实拍图
工程进度
Jan.
2024
【江与山一期工程形象进度】

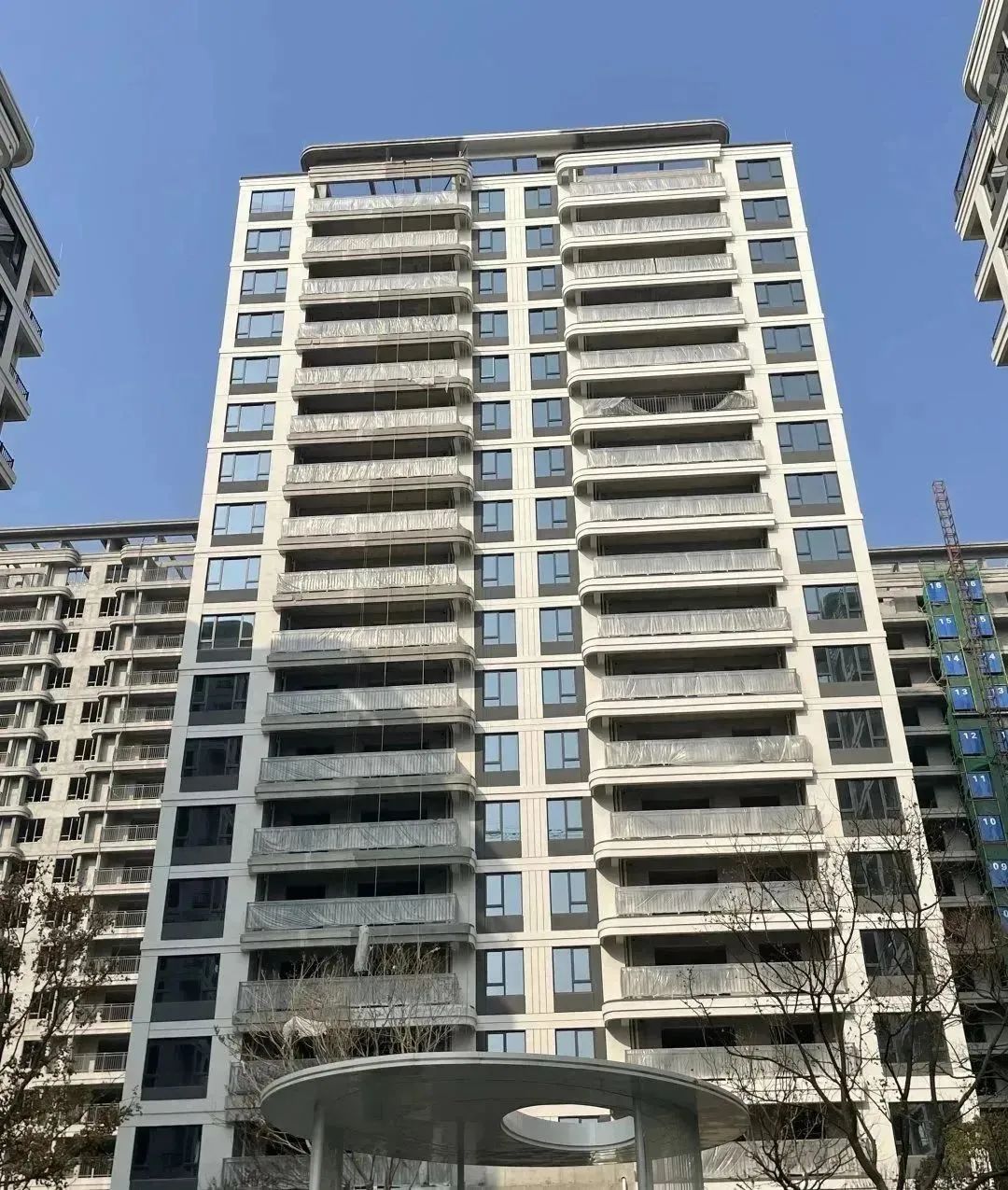

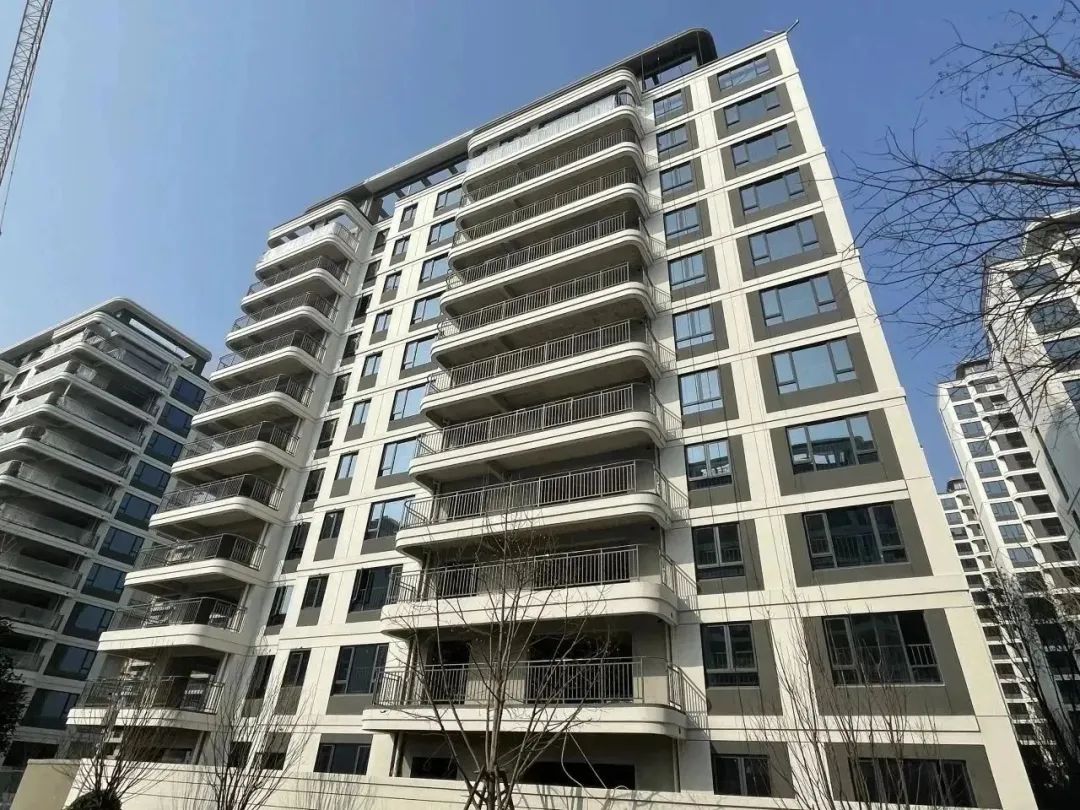

1#楼外墙真石漆完成80%,公区装修完成85%。
? 实拍图

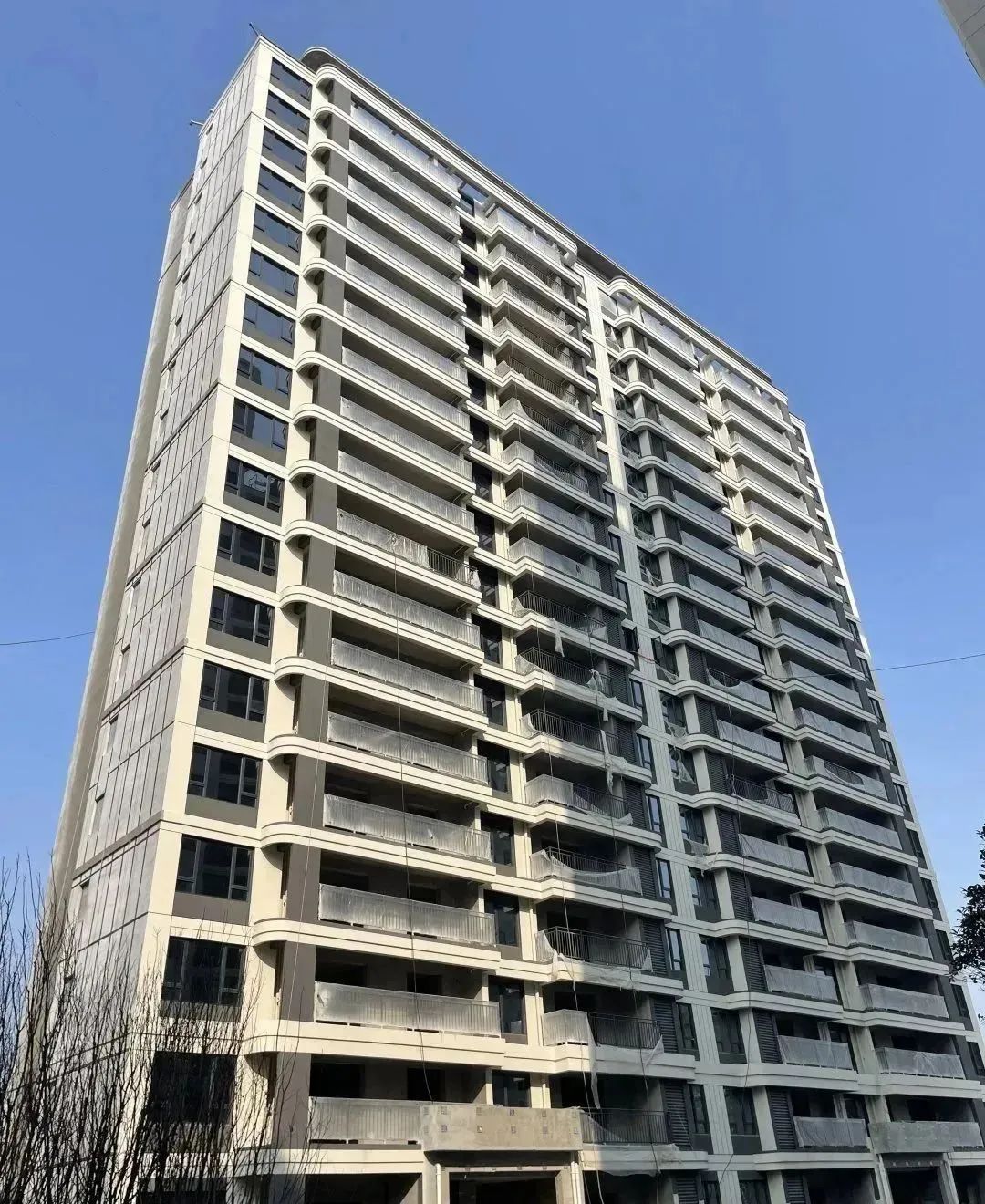

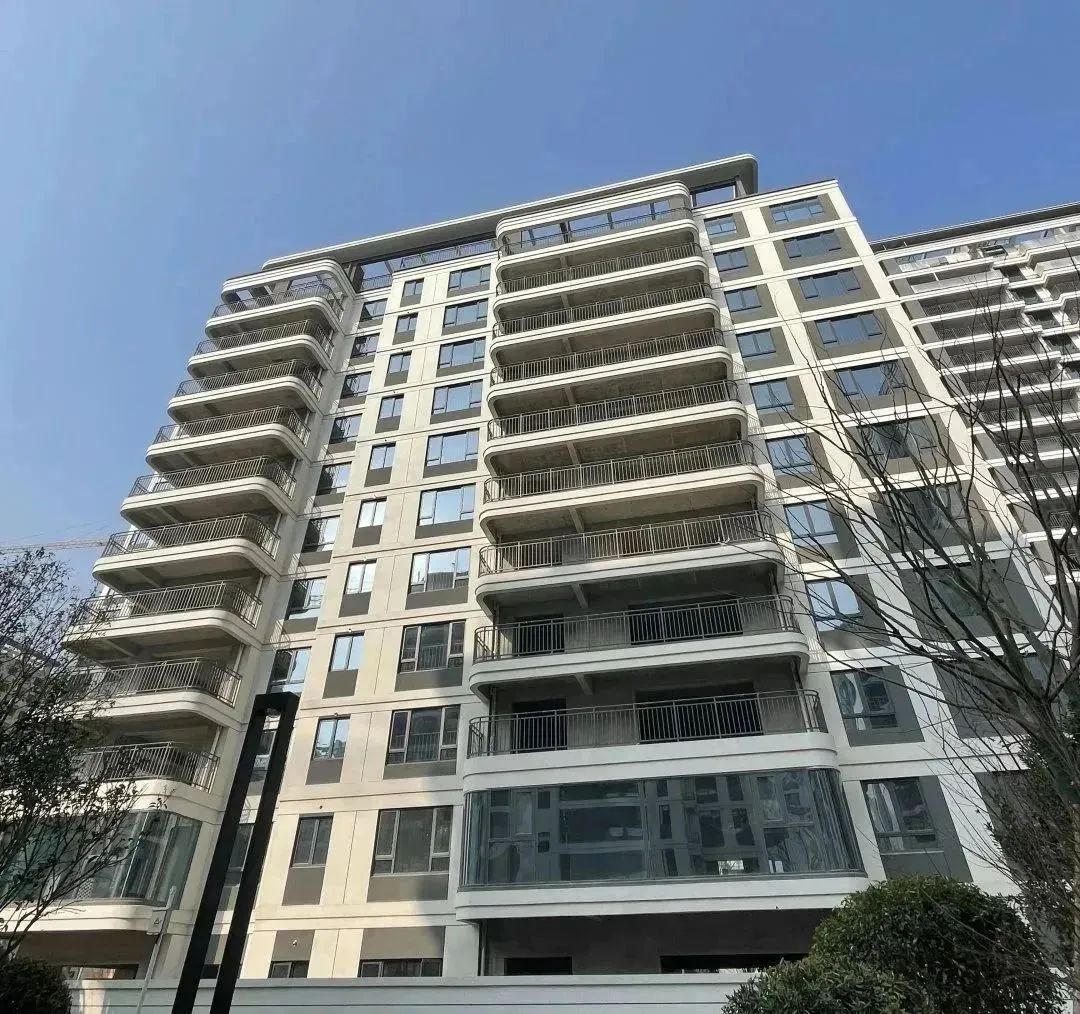

7#楼外墙真石漆完成85%,公区装修完成95%。
? 实拍图

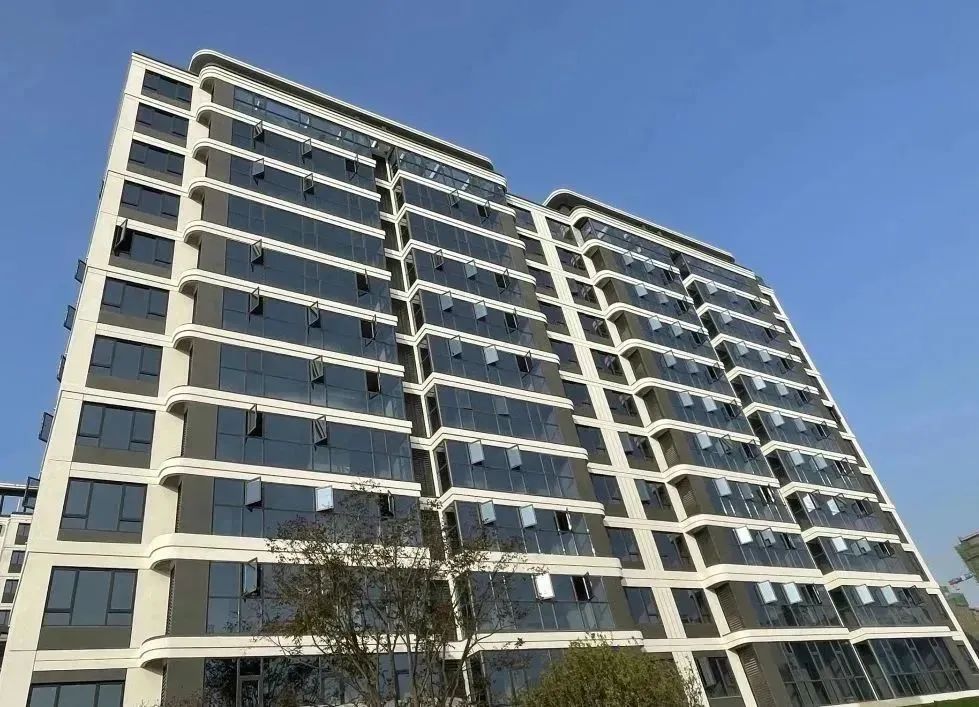

8#楼外墙真石漆完成90%,公区装修完成95%,景观工程完成60%。
? 实拍图

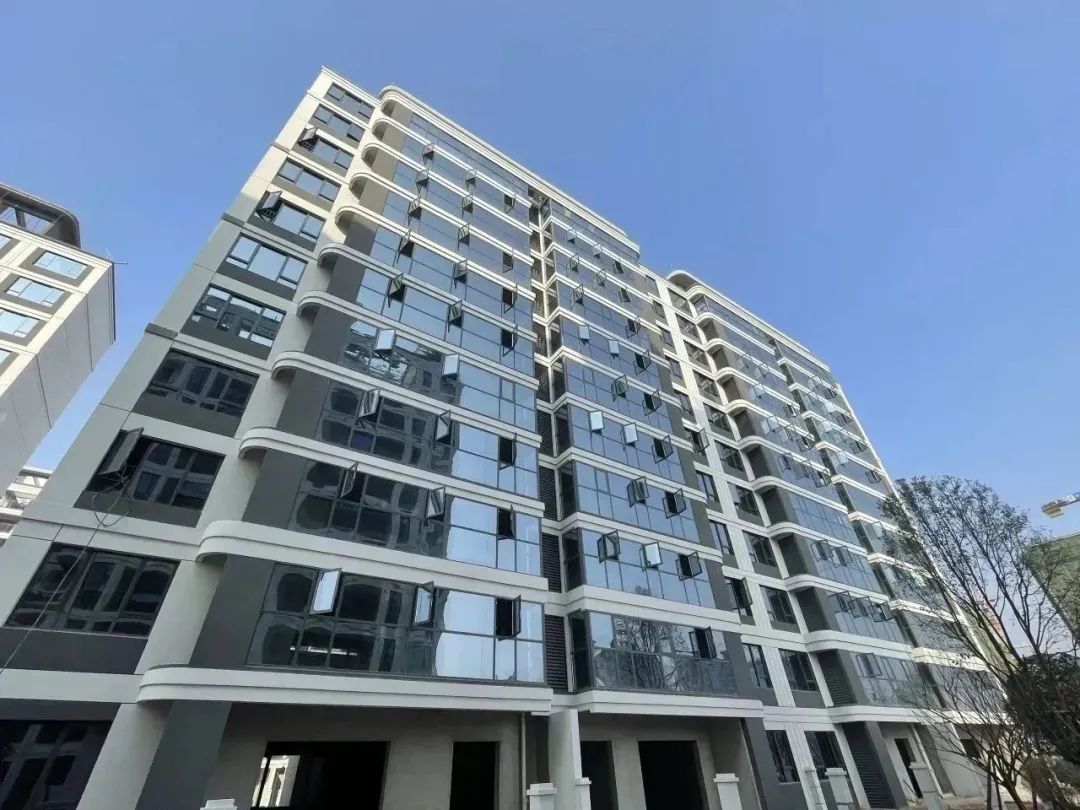

9#楼公区装修完成,景观工程完成80%。
? 实拍图

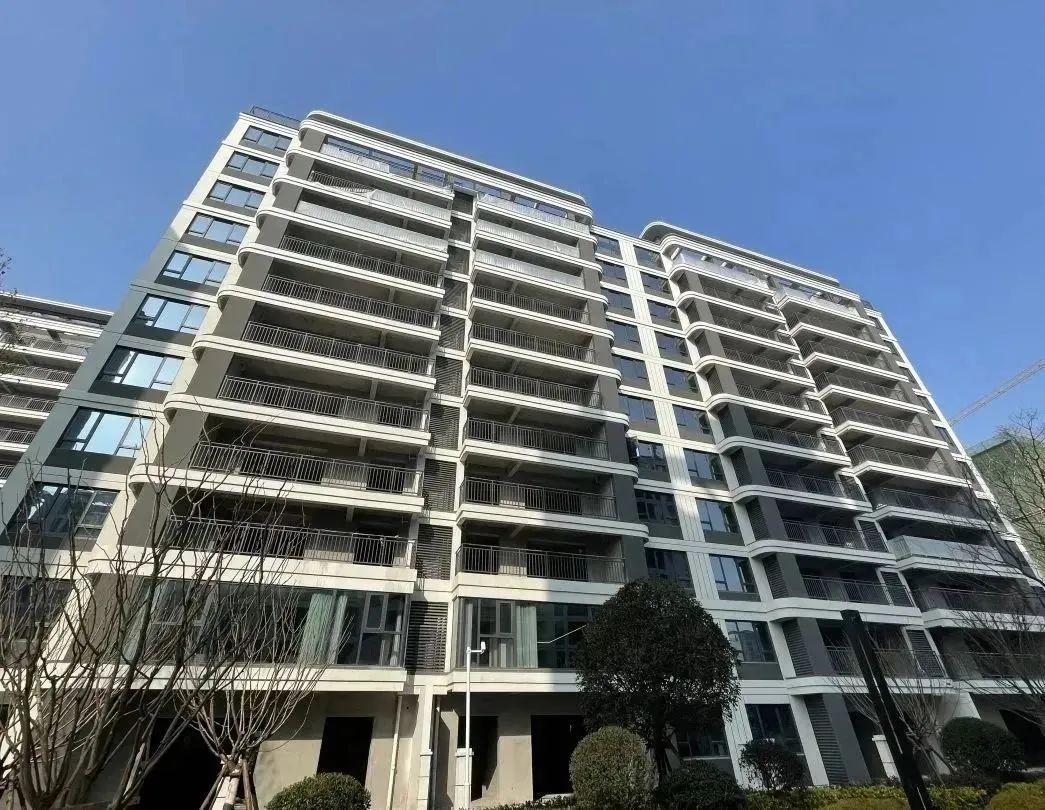

10#楼公区装修完成,景观工程完成90%。
? 实拍图

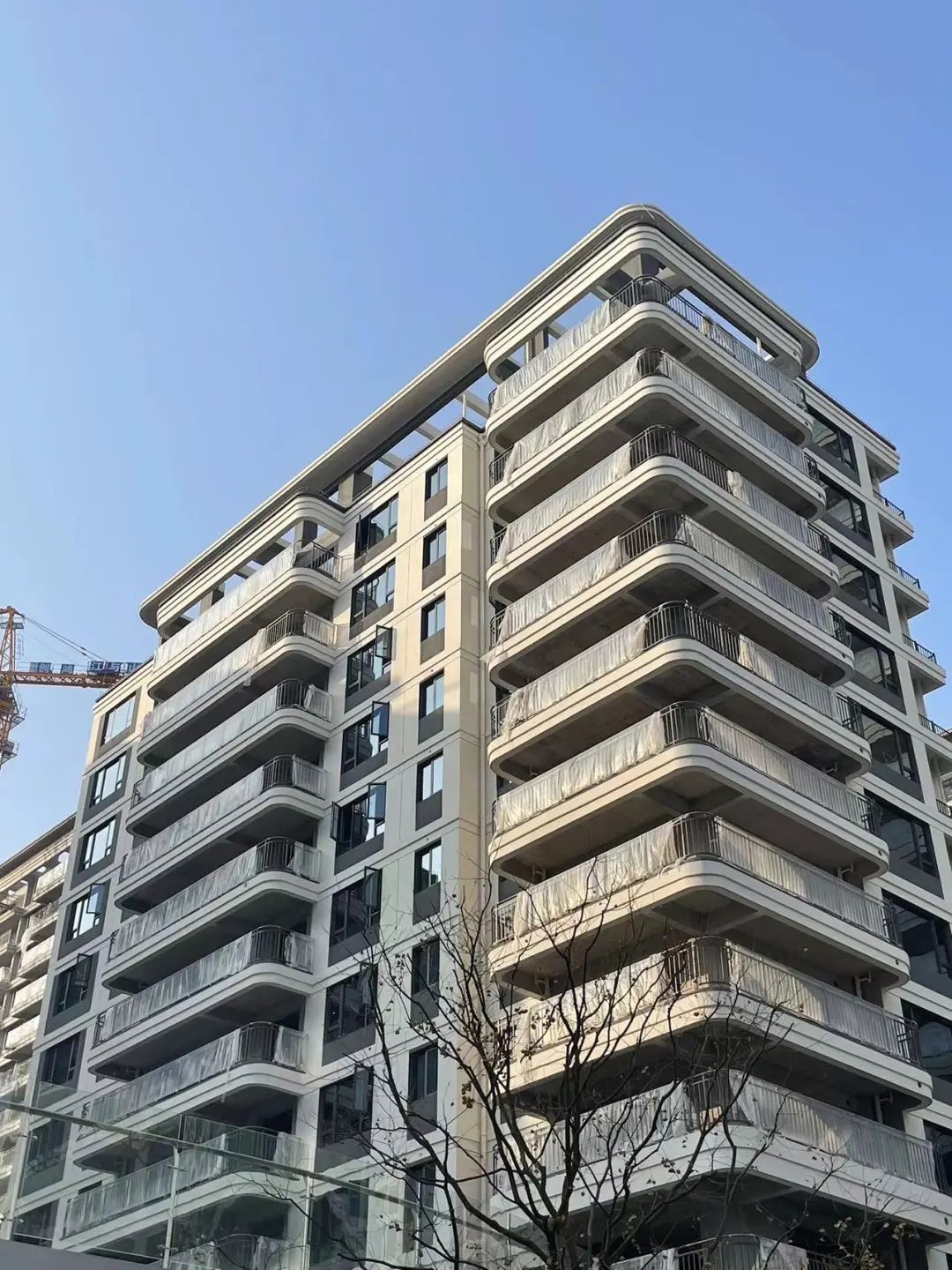

16#楼外墙真石漆完成90%,公区装修完成,景观工程完成60%。
? 实拍图

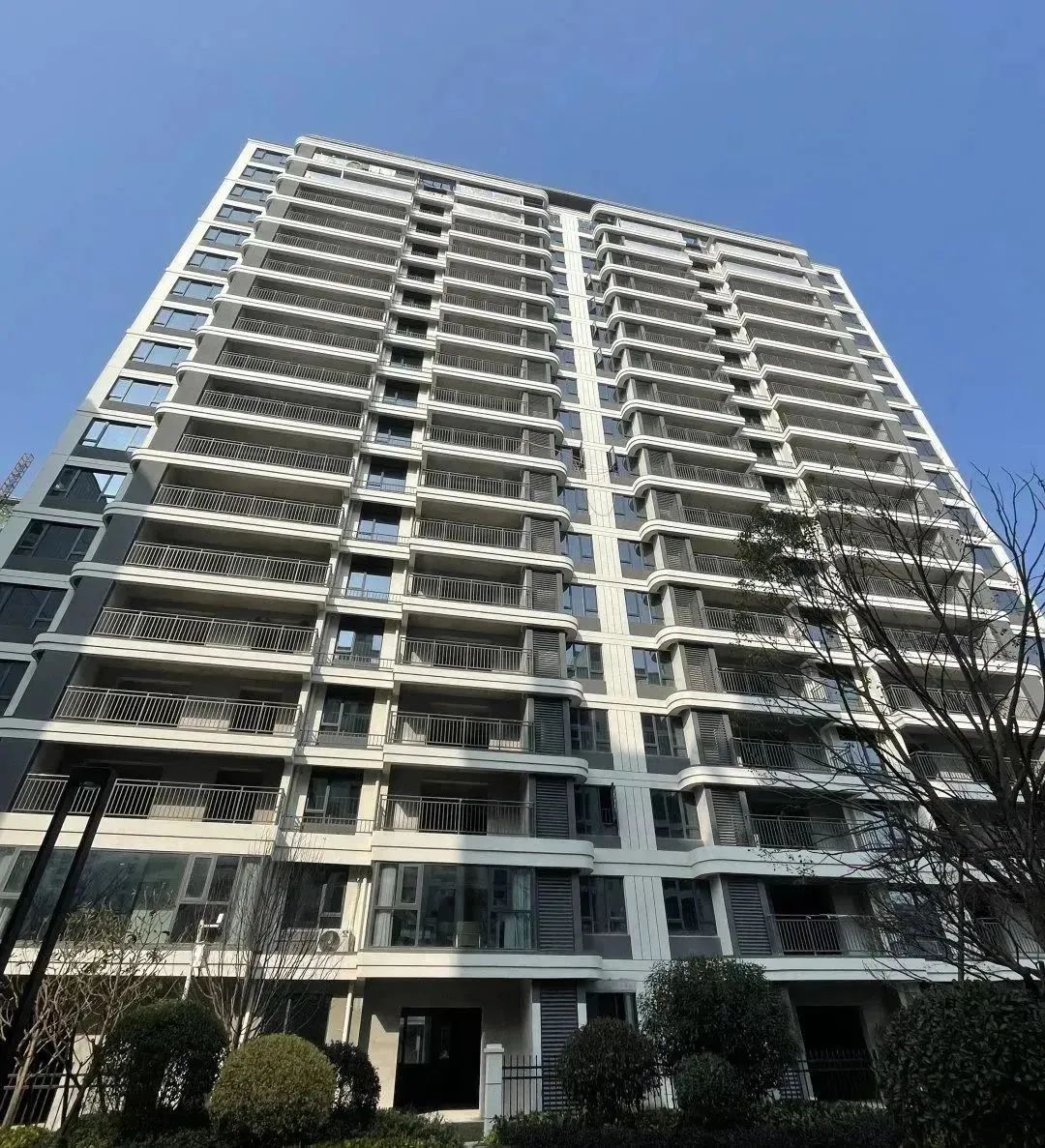

17#楼外墙真石漆完成85%,公区装修完成90%;景观工程完成60%。
? 实拍图
18#楼外墙真石漆完成90%,公区装修完成90%;景观工程完成50%。
? 实拍图
【江与山二期工程形象进度】
11#楼内外粉刷已完成,外架已拆除,外墙涂料已完成95%;
? 实拍图
2#楼外墙粉刷已完成,外架已拆除,内粉已完成50%,外墙真石漆已完成10%;
3#楼内墙、外墙粉刷已完成,外架已拆除;
6#楼外墙粉刷已完成,外架已拆除,内粉已完成80%,外墙真石漆已完成10%;
12#楼内外粉刷已完成,外架已拆除,外墙真石漆已完成30%;
13#楼外墙粉刷已完成,外架已拆除,内粉已完成50%,外墙真石漆已完成10%;
15#楼内外粉已完成,外架已拆除,外墙涂料已完成95%;

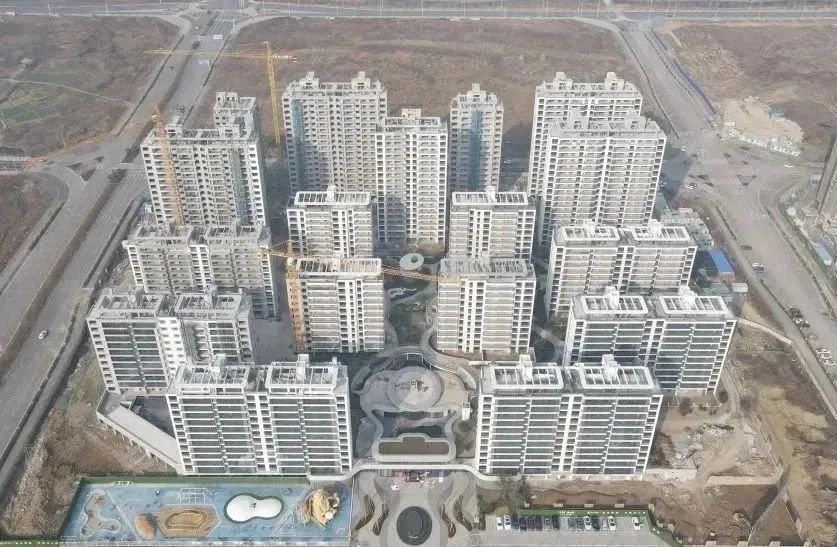

19#楼内外粉已完成,外架已拆除,外墙涂料已完成90%。
相关新闻
- 重磅!直击“筑梦荣怀|荣怀杯抖音大赛”颁奖现场 2024-07-22
- 第二届“吾悦杯”少儿才艺大赛口才海选赛晋级名单已揭晓~ 2024-07-16
- 仙桃吾悦广场第二届“吾悦杯”少儿才艺大赛,报名开始啦~ 2024-07-04
- 仙桃吾悦广场电音潮玩美食节6月29日震撼来袭! 2024-06-27
- 水云间五期丨醉美江景房 短视频征集大赛来啦! 2024-06-21
发表评论 取消回复
