荆门天地十一月工期播报
实景图

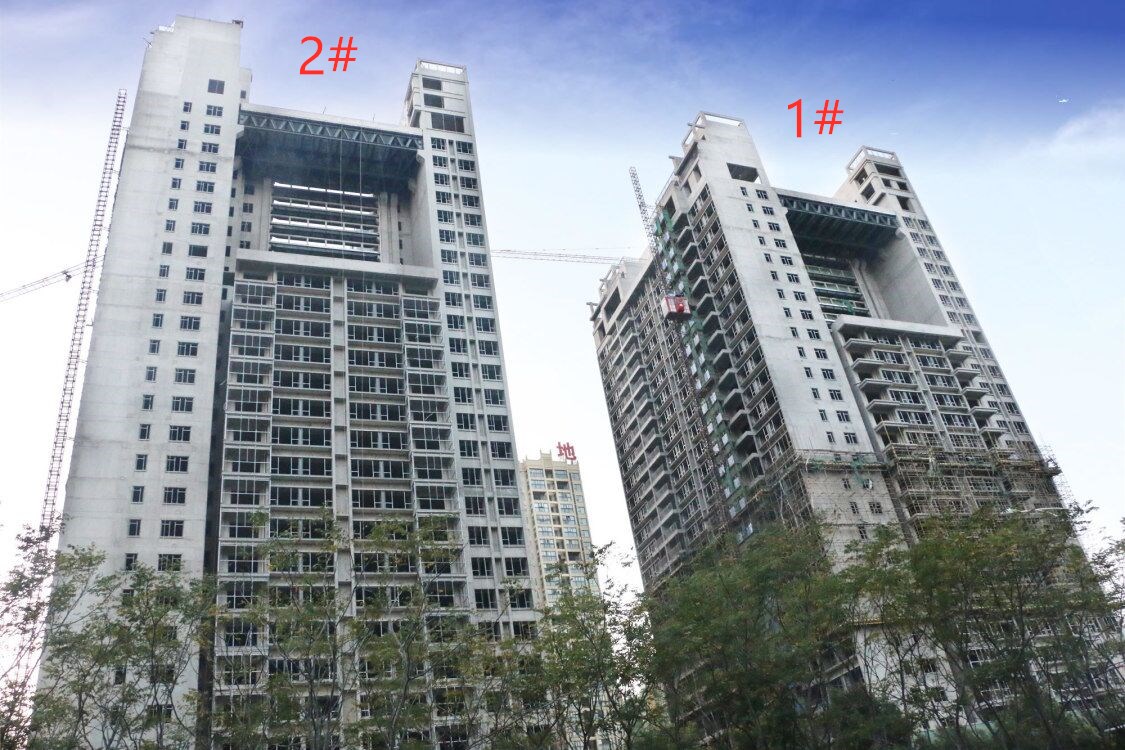

1#楼主体部分:
2~30层及地下室砌体工程已完工
进行商业楼1F墙体砌筑及二次结构施工
外墙抹灰工作已基本完成
3~24层内墙抹灰已完成
正在进行25层以上内墙抹灰工作
3~27层窗框架已完成
外架拆除已完成60%
2#楼主体部分:
2~30层及地下室砌体工程已完工
进行商业楼1F墙体砌筑及二次结构施工
外墙抹灰工作已全部完成
内墙抹灰工作已全部完成
3~27层窗框架已完成
主楼28层以上屋面及商业屋面工程已完成
20层屋面工程正在进行防水工作
外墙架已全部拆除,开始真石漆施工
实景图

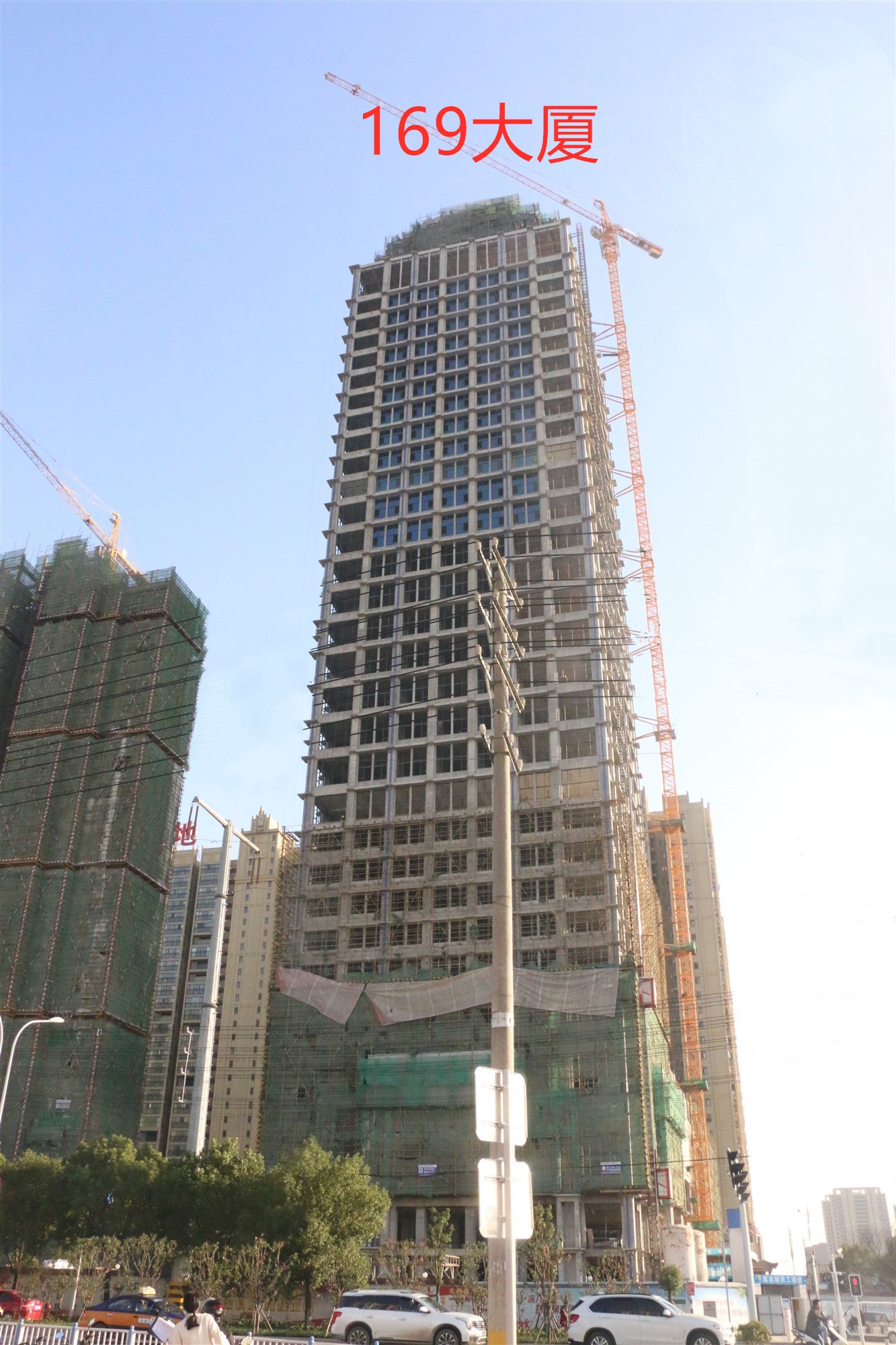

9#楼主体部分(169大厦):
完成主楼及裙楼砌体及二构工程施工
完成了2~31层的外墙粉刷
进行地下室负2~2F内墙粉刷
主楼其余部位内墙粉刷已全部完成
窗框已全部安装完成
外架已基本拆除
正在进行顶部外墙及裙楼干挂预埋件及龙骨施工
[大尺寸GIF图片已移除]
实景图
10#楼主体部分:
目前主体结构已封顶
完成了屋面构架施工
主楼3~14层墙体砌筑及二次结构施工已完成
主楼3~14层外墙粉刷已完成
5层样板层内墙粉刷施工已完成50%。
11#楼主体部分:
目前主体结构已封顶
完成了屋面构架施工
主楼3~17层墙体砌筑及二次结构施工已完成
主楼3~9层外墙粉刷已完成
5层样板层内墙粉刷施工已完成20%。
12#楼主体部分:
目前主体结构已封顶
完成了屋面构架施工
主楼3~17层墙体砌筑及二次结构施工已完成
主楼3~6层外墙粉刷已完成
4~6层内墙粉刷已完成
13#楼主体部分:
目前主体结构已封顶
完成了屋面构架施工
主楼3~17层墙体砌筑及二次结构施工已完成
主楼3~6层外墙粉刷已完成
4~6层内墙粉刷已完成
精雕细琢只为呈现温暖家园
殚精竭力筑建理想住所
坚持品质的追求
把握每一处细节
飞扬地产为了您的期许加油
愿舒适的家园带给您温柔的守护
板式阔宅 经典再现
荆门天地三期
建面约100-142?板式阔宅
全城热销
荆门天地
2期火爆热销中~
建筑面积约85-133?三房
限时特惠~
3期收官之作 致谢荆城
建筑面积约100-142?板式阔宅
全城热销中~
资讯热线:400-910-0724 转8117
相关新闻
- 重磅!直击“筑梦荣怀|荣怀杯抖音大赛”颁奖现场 2024-07-22
- 第二届“吾悦杯”少儿才艺大赛口才海选赛晋级名单已揭晓~ 2024-07-16
- 仙桃吾悦广场第二届“吾悦杯”少儿才艺大赛,报名开始啦~ 2024-07-04
- 仙桃吾悦广场电音潮玩美食节6月29日震撼来袭! 2024-06-27
- 水云间五期丨醉美江景房 短视频征集大赛来啦! 2024-06-21
发表评论 取消回复
